MRP計算的經典範例說明

文 – 楊振源

MRP的起源

MRP源自美國60年代初,最初是針對當時製造企業生產管理中存在的普遍問題,以及傳統庫存控制方法的不足,而提出的一種庫存管理技術。它是物料需求計算器,根據對產品的需求、產品結構和物料庫存資料,來計算各種物料的需求,將產品出產計畫變成零部件投入、出產計畫和外購件、原材料的需求計畫,從而解決了生產過程中需要什麼,何時需要,需要多少的問題。

MRP的需求量計算邏輯

1 首先由成品需求來源,如銷售訂單(S/O)及銷售預測(F/O)對沖,產出需求資料,經人為考量及調整後,就是主生產計畫(MPS)。

2 將該成品的供給與需求,依據日期排序,Check每個日期點的庫存可利用量是否大於等於零。庫存可利用量(INV) = 供給 - 需求;供給包含:庫存,採購單,製令單(含委外);需求包含:訂單,預測,製令用料單,安庫量。

3 針對供給不足者,依據料件自製採購碼,產生建議製令(EWO)或建議採購(EPO)。

4 假如產生的是建議製令,則展出其所屬子階料件(BOM),再Check所屬子階料件的供給需求,如此重複 2. & 3. & 4.,直到全部子階展算完畢為止。

5 關於供給/需求的單據計算條件:
(1) 有效單據才可含括進來,及Status = “OPEN”的
(2) 有效數量 = 訂單數量 – 已實現數量(如已出貨/已驗收/已領料/已繳庫)

MRP的日期計算邏輯











MRP計算供給不足而產生建議製令(eW/O)或建議採購(eP/O)單時,其單據的相關日期計算公式如下:
1. 訂單預計出貨日:我方裝箱上貨櫃(貨運)的日期
2. 工單預計完工日:訂單預計出貨日 – 生產後整備(品檢/理貨)時間
3. 工單預計投料日:工單預計完工日 – 料件生產前置期
4. 採購單預計交貨日:工單預計投料日 – 收料後整備(品檢/理貨)時間
5. 採購單預計下單日:採購單預計交貨日 – 料件採購前置期
6. 急單:採購單預計下單日在今天之前,即是為急單,因前置期不足
上列公式必須再扣除例假日(於工廠行事曆設定),也就是碰到假日,日期必須再往前調整。

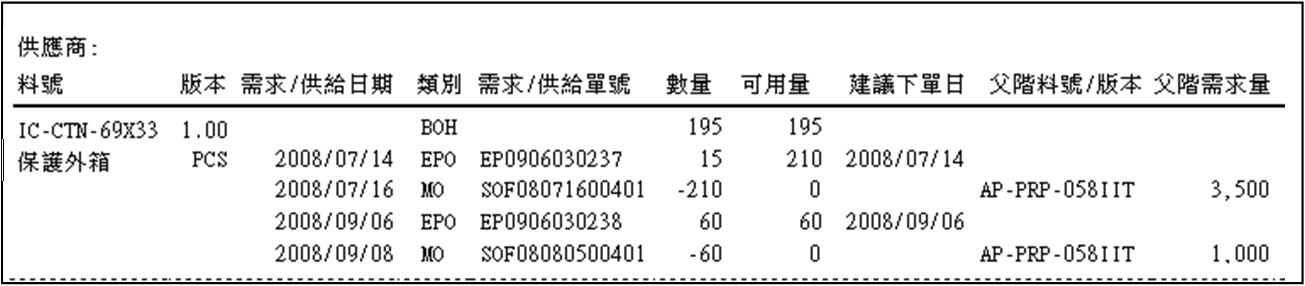

MRP物料需求日程表範例及說明








1. 料件庫存(BOH)195PCS
2. 因為父階需求3500xBOM表標準用量0.06,所以製令(MO)用料需要210PCS
3. 195減210,庫存不足15PCS,所以MRP產生了建議採購單(EPO)15PCS
4. 因為設定廠內整備(品檢/理貨)時間2天,所以EPO 15PCS的供給日期為07/14
5. 以下同理

RUN MRP的條件

1. BOM表要正確,子階用量,損耗率等要正確
2. 基本資料:各種前置期(L.T)要正確
3. 庫存要正確,準確率必須98%以上
4. 各類供給/需求單據要正確,包含日期、數量、結案與否

哪些生產型態的公司不需要RUN MRP?
1. 原材料共用性高的行業,或原物料採季或年採購者,比如金屬加工業、螺絲業、
某些化工配方業(如電感)

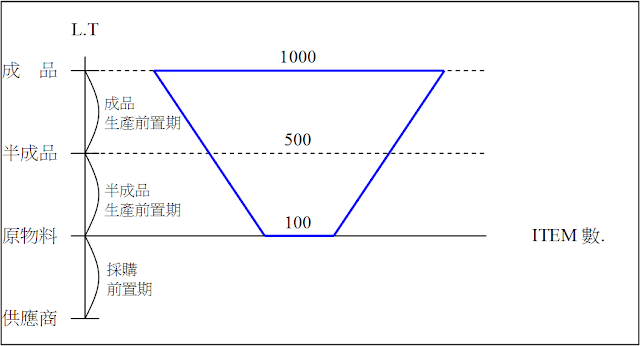

2. 原材料ITEM數少,而半成品ITEM較多,成品ITEM更多者,如下圖



















為什麼使用MRP的普及率這麼低?
因為下列原因,以致於一些公司沒有RUN MRP:
1. 基本管理不札實,比如上述資料正確率不高時,RUN MRP就只是垃圾進垃圾出
2. MRP系統效能不佳,RUN一次MRP需要5-6小時,並且只能在下班時間RUN,
所以只好3天或一週才RUN一次,但是訂單多是急單,不可能3天後甚至下班後
才RUN MRP去購料!! 所以囉,MRP變成沒用的東西。
3. 管理者不能夠真正瞭解MRP,善用MRP,所以被一些所謂的 “LRP” 給替代了。

傳統MRP計算的方式 系統慢的原因

1. 沒有使用DB的Procedure功能,大量資料在DB Server與Client之間流竄,再大的網路頻寬也不夠。
2. 展算觀念落後,以所謂的 “低階碼” (Low Level Code,LLC) 迴圈方式逐階展開。
迴圈(Loop)的效能遠遠落後給一行的SQL指令。
3. 沒有使用正確的Index key,通常是where後面的條件順序不對,以致於DB未能使用到正確的Index key。
上述三點是現有絕大多數ERP系統都有的共同問題,也是MRP效能不彰的最最主要原因。

ArgoERPMRP計算方式 為什麼這麼快 !!

1. ArgoERP展算MRP全部使用Procedure:
p_mrp_itemdetail:供給/需求展開,資料來自各類單據或標準BOM表
p_mrp_cal_shortage(‘MO’):針對製造件供給不足者,產生建議製令單(eW/O)
p_mrp_cal_shortage(‘PO’):針對採購件供給不足者,產生建議採購單(eP/O)
2. 不使用 “低階碼” 為迴圈(Loop)逐階展開需求的方式,直接使用DB PL/SQL功能,一次展開子階用料。如下SQL指令:insert into (...) select ... from structure where ... start with ... connect by prior ...;
3. ArgoTeam擁有台灣最早開始使用Oracle DB的人才,對於DB Tuning經驗豐富。

總結

好的理論基礎,歷久不衰,雖然已經過了50年(60年代),MRP仍然是王道。您不需要因為工具不良,而改走變形的MRP,這樣並沒有真正解決問題的根源。ArgoERP提供快狠準(速度/方法/精確)的MRP系統,提供您模擬試算、提前或延後訂單的建議表,殘材檢討…等資訊,達成不缺貨、零庫存目標。

ERP導入方法論-探討時程控管的變數

文 – 楊振源

關於ArgoERP導入的方法論,僅以下圖簡述導入的步驟及其工作項目,以探討導入時程管控的變數。

















導入工作概分為上述5階段10步驟,以及底下各階段的各細項工作:

1  導入規劃階段,工作項目包含:
 (a)成立專案小組 (b)定義系統範圍 (c)規劃企業資訊基礎 (d)規劃應用技術

2  作業分析&對策階段,工作項目包含:
 (a)雛型介紹/教育訓練(關鍵使用者) (c)流程對應 (d)調研會議記錄 (e)差異分析報告 (f)客製報價單

3  系統建置階段,工作項目包含:
 (a)客製程式 (b)單元測試 (c)整合測試 (d)標準作業程序書修訂 (e)文件撰寫

4  上線準備階段,工作項目包含:
 (a)基本資料準備及建檔 (b)期初資料準備及建檔 (c)教育訓練(一般使用者) (d)測驗

5  正式上線與維護,工作項目包含:
 (a)平行上線 (b)月結關帳 (c)正式上線 (d)保固維修

顧問導入的工作人天,是每個業主所關心的,在這當中有哪些是可以自己做,哪些一定要委由顧問來執行的呢? 我以底下各導入目標類型的客戶來舉例:

1  完全標準版導入:這類型公司可以僅安排ERP教育訓練就可以,如下類型公司:
 (1) 新公司,尚無資訊系統,沒有歷史包袱
 (2) 公司歷史包袱不深,願意以ERP的最佳典範(Best Practices)者

2  標準版+部分客製導入:
 這類型公司有資訊化經驗,唯使用的系統老舊,新ERP系統功能遠勝於舊系統者,如下類型公司:
 (1) 10-20年公司,使用原始的資訊系統(如DOS+DBASEIII)或單一系統模組者
 (2) 公司歷史包袱不深,願意以ERP的最佳典範(Best Practices),但需要修改部分ERP關鍵的作業流程者

3  標準版+大量客製導入:
 這類型公司有豐富的資訊化經驗,舊資訊系統屬於量身訂做或大量客製者,如下類型公司:
 (1) 10-40年公司,過去使用專屬或量身訂做的資訊系統
 (2) 公司歷史包袱很深,從上到下不願意(或不能)更改公司SOP以配合ERP最佳典範(Best Practices)者
 (3) 行業特殊性者,如醫療服務體系的廠商,如中衛體系供應商…等,以現有ERP架構符合其需要,但是在多項細部功能上(如取價方式、對帳方式…)尚有不足者

4  專案開發:
 這類型公司通常為特殊的行業或有特殊的管理模式者,如下類型公司:保險業,賓葬業,汽修廠,資訊服務業,工程顧問業,網路購物業,物流業…

在最前面我們提到的整個導入的步驟,我以下表來分析各步驟對於時程管控的變數:
步驟
合適
當擔
合適當擔理由
時程
變數
變數原因
1.開工會議
皆可
2.安裝設定
乙方
專業、常做、責任釐清
3.調研、雛型介紹
乙方
專業、常做
4.差異化分析報告
皆可
5.1流程改造
甲方
甲方的流程甲方最瞭解
要時間,對導入影響不大
5.2客製對策
乙方
專業、常做
需求不確定,常變
5.3程式客製
乙方
專業、常做
改的多,Bug機會就多
6.標準作業流程
甲方
甲方的流程甲方最瞭解
要時間,對導入影響不大
3.教育訓練
乙方
專業、常做
7.1基本資料準備
甲方
甲方的資料甲方準備
沒有料號,BOM,資料零散
7.2基本資料建檔
皆可
量大時乙方可協助轉檔
8.1期初資料準備
甲方
甲方的資料甲方準備
帳目不清
8.2期初資料建檔
皆可
量大時乙方可協助轉檔
9.平行上線
甲方
乙方Stand by
10.1月結關帳
甲方
乙方Stand by
10.2正式上線
甲方

由上表列,我們可以清楚的知道,ERP導入上線最大的時程變數在 “客製” 範圍的大小,唯有 “客製” 這個項目無法照表操課,其他的項目僅僅是人力與執行力的問題。

當我們決定要導入ERP系統的時候,我們就要清楚的知道,我們是採取哪一個導入目標的類型:
1. 完全標準版導入
2. 標準版+部分客製導入
3. 標準版+大量客製導入
4. 專案開發

不同的導入目標類型,所需要的時程、人力、預算都各不相同,專案本身所承擔的風險更是大不相同,所要達成的資訊目標也不一樣。

在資源有限的前提下,儘量避免客製,或採取分階段並延後客製,都是確保快速取得導入成果的方式。尤其避免想像的客製,也就是要客製的邏輯未經合理化的驗證,或是沒有經過人工與紙本的實作驗證,這一類的客製後患無窮。

不論採取哪一個導入目標的類型,都應該目標明確(明確訂出目標),不應該在其他操作介面、字體大小、少一個動作或多一個動作上著墨,以免模糊焦點,這些是系統上線後下一階段的優化工作。
